武昌滨江核心区F3地块项目位于武昌区长江二桥南侧,紧邻四美塘公园西侧,总用地面积3.1万平方米,总建筑面积18.7万平方米。
▲项目效果图
项目距离长江仅300米,从2022年9月开始桩基施工、2022年12月开始土方施工,项目部始终以认真的工作作风,积极协调参建各方、周密部署,先后克服了施工场地受限、拆迁难度大、开挖土方量大、基坑场地狭小、疫情管控等困难,历时75天完成约23万方土方外运作业。
▲项目周边环境
施工过程中不断优化施工方案,进行地下室主体结构施工穿插,于2023年3月8日完成地下室第一块底板浇筑,2023年5月24日完成地下室顶板封顶,用时81天完成.4.1万方地下室主体结构。
▲地下室结构封顶管理人员合影
项目之所以能如此迅速、高质量地完成地下室结构,主要归功于以下三点:
①精细化管控科学部署:编制施工计划,实现以日保周、周保月、月保控制点的进度模式,每日召开生产调度会,汇报、交流和总结施工进展情况,每周生产例会上对上周进度情况进行分析;“三边”工程对项目策划和施工带来巨大挑战,积极组织各单位进行图纸预审、会审,方案实施前进行联合评审论证;每周组织管理人员及班组长进行质量、安全专项检查及提升会。

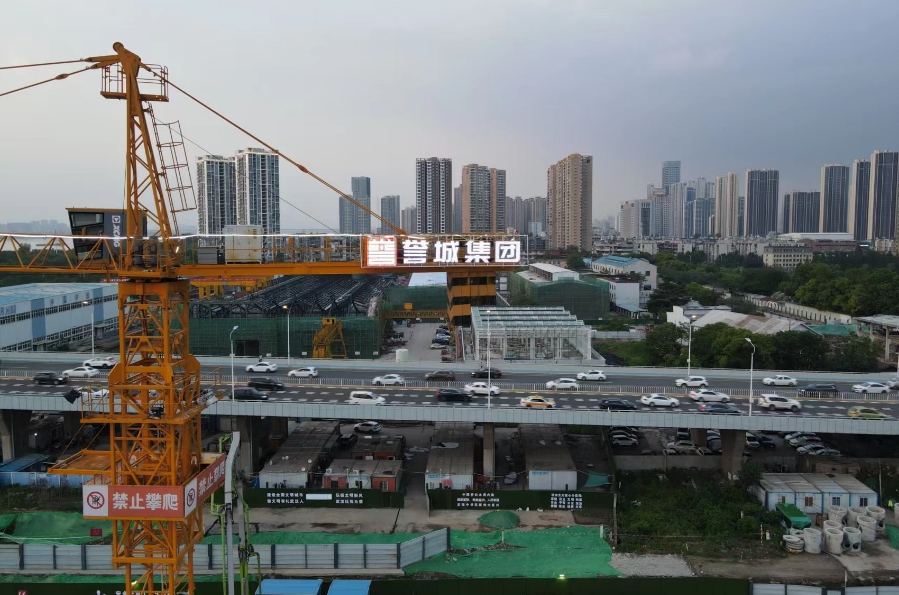

▲项目目前形象进度
②极致穿插确保目标:自去年下半年启动以来,严格坚持“先谋快动、抢前抓早”的工作理念,以“零闲置工作面”为工作标准,聚焦项目难点、堵点问题,精准发力,逐个击破,极致穿插,快速施工。

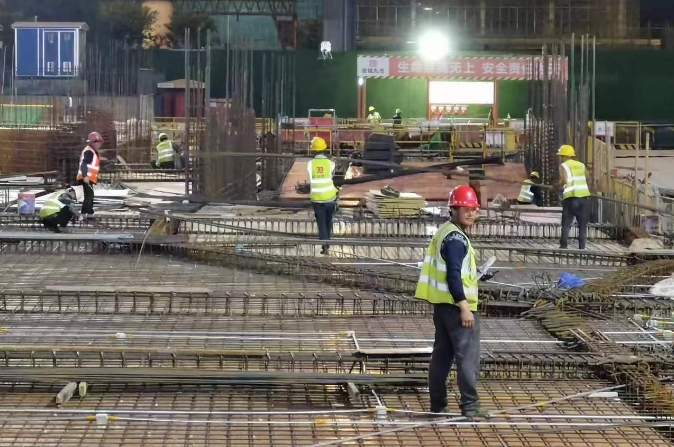

▲项目夜间加班加点
③建立安全风险管控机制:全面强化隐患排查治理,牢固树立“隐患就是事故”理念,制定“管控措施、落实管控责任人和应急处置措施”的风险源辨识清单,采取班子带队检查、专项检查、日常巡查等方式,全方位排查安全隐患。

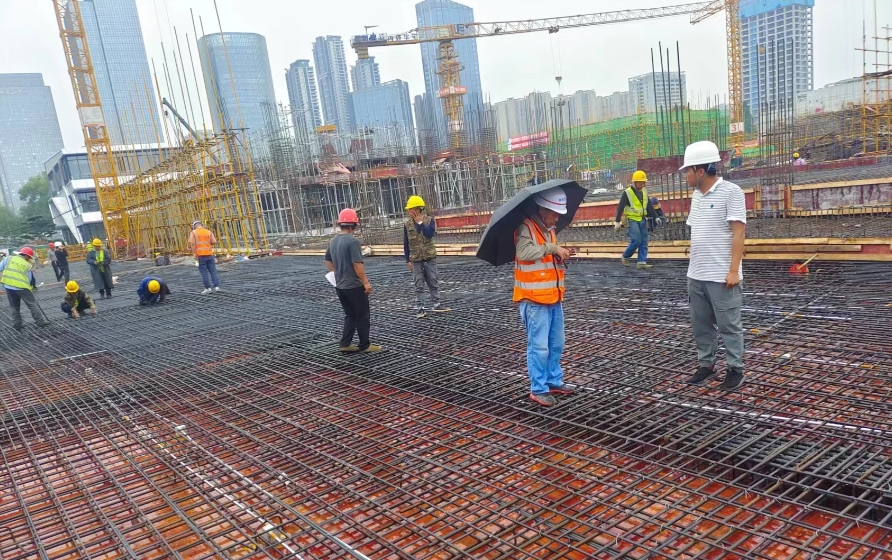

▲项目雨期抢节点
一直以来,滨江F3项目管理团队坚持高标准、严要求,第一时间、第一责任、第一现场响应,集中一切优势力量,调动一切积极因素,采取一切有效措施,确保施工现场各项工序紧密衔接,优质高效完成既定目标。
